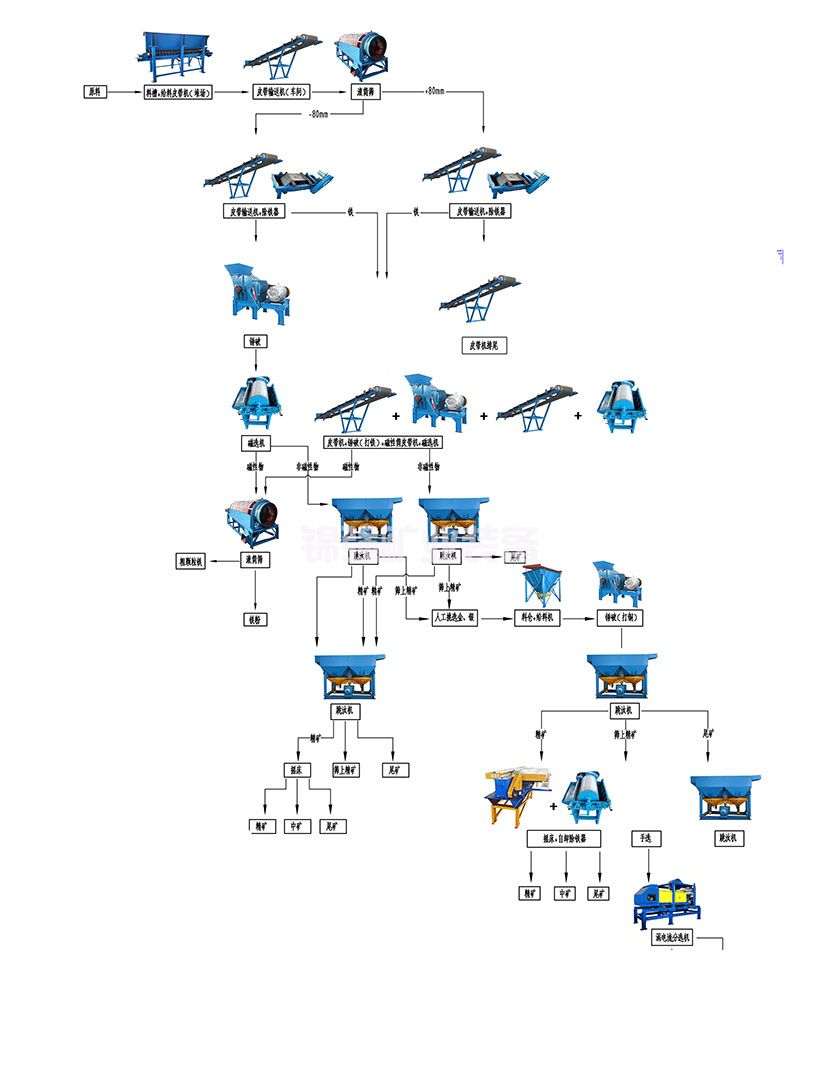

炉渣处理线升级改造方案

炉渣处理线跑上几年,产能跟不上、产品指标掉、故障越来越频繁,或者前端工况变了原来的线吃不消,就到了该升级改造的时候。改造和新建是两回事。新建可以从一张白纸开始按理想工况配,改造得在现有设备、现有场地、现有基础的约束下找解,动的地方越多,停产损失和改造费用越大。改造的核心思路是先诊断再动手,能调参数的不改设备,能改一段的不动全线,把有限的钱花在卡住整条线的那一段上。

先说三个重点。改造前先做诊断,用运行数据定位窄口和短板,凭感觉改容易改错地方。改造方案按先调参数、再改局部、最后才考虑全线重配的顺序做,停产损失要算进改造成本。改造只动窄口段和短板段,能利用的现有设备尽量利用,别为了追求全新把还能用的设备换掉。

先诊断,改造之前把问题摸清楚

改造的第一步不是画方案,是查现状。把现有线的运行数据翻出来,各段设备的电流、处理量、产品指标、水耗电耗、故障记录,按周或者按月整理,看趋势。数据不全的,现场实测一段时间,补上关键数据。

诊断要回答几个问题。整线实际产能是多少,跟设计值差多少,瓶颈卡在哪一段。产品指标哪几项不达标,是含泥量高、铁精粉品位低还是成品含水率高,跟哪台设备有关。故障集中在哪些部位,是破碎机耐磨件换得勤、振动筛筛网老破、洗矿机衬板磨穿还是水泵老出问题。水系统和除尘系统跑得稳不稳,有没有拖整线的后腿。

诊断方法沿料流逐段看。各段设备的运行电流跟额定值比,长期顶到额定值的段是窄口;皮带上的料层厚度,料层堆积的段前面能力大于后面,料层薄的段前面供不上;中间料仓或者缓冲斗的料位变化,料位持续上涨说明后段吃不下,持续见底说明前段供不上。

还要看渣性有没有变。前端煤质变了、渣的来源换了、堆存时间不一样了,渣性的含水率、细粉含量、含铁量都会变,原来的设备参数跟不上了。拿现在的渣样做一次筛分分析和含铁量测定,跟建线时的数据对比,差得多的地方就是改造的重点。

诊断结果写成一份报告,把窄口位置、短板设备、指标差距、渣性变化列清楚。这份报告是改造方案的依据,也是跟改造厂家谈技术要求的底稿。没有诊断报告就谈改造,厂家只能猜,猜错了钱白花。



改造方案按什么顺序做

改造方案按代价从小到大排,先试不花钱的,再试花小钱的,最后才动大钱。

第一步调参数。洗矿机倾角调一到两度,喷淋水压提一点,振动筛振幅频率调一调,破碎机排矿口按后段要求重设,磁选机滚筒转速和给矿浓度重新匹配,皮带带速提一档。这些调整不花钱或者花小钱,有时候就能把产能和指标拉回设计值附近。参数调整要记录,调了什么、效果怎么样,调好了形成新的标准操作参数。

第二步改流程。洗选和筛分的顺序调换,钢渣先筛后洗、焚烧渣先洗后筛,各段负荷均衡。增加缓冲环节,在破碎和洗选之间、洗选和筛分之间加中间料仓,前段短暂停机或者波动时后段不受影响。分级处理,渣子先粗分级,不同粒级走不同路线,粗粒含铁高的先磁选再洗选,细粒含泥高的先洗选再磁选。

第三步改局部设备。参数和流程调完还不够,就动窄口段。破碎段窄口换大一级破碎机或者加一台细碎,筛分段窄口加一层筛或者换更大筛面,洗选段窄口加长筒体或者并联一台洗矿机,磁选段窄口加一道扫选或者换高场强磁系,脱水段窄口加浓缩池面积或者换大过滤面积压滤机。改局部设备只动卡住的那一段,前后设备尽量不动。

第四步才考虑全线重配。现有设备老化严重、故障频发、备件断供,或者处理量要求翻倍、渣性完全变了,局部改造解决不了,才考虑全线重配。全线重配投资大、停产时间长,做之前把局部改造的方案算一遍,看能不能用更少的钱达到目标。

改造方案里要把停产安排写进去。改造期间产线停多久、分几次停、每次停多长时间、停线期间渣子往哪去,这些要提前计划。停产损失是改造成本的一部分,方案里算清楚,别只算设备钱。

各段改造的重点和办法

破碎段改造。窄口在破碎段的,先看入料粒度是不是超了,超了加格筛截住,别让大块进破碎腔。排矿口设得太小的,按后段洗矿机允许的上限重设,破碎比拉太大产能掉、磨损快。破碎机本身能力不够的,换大一级或者加一台细碎做二次破碎。锤破锤头换得勤的,考虑换耐磨材质或者改颚破加细碎的流程。

筛分段改造。筛孔堵塞的,换聚氨酯筛板、加弹跳球或者超声波清网装置。筛面不够的,加一层筛做预先筛分,细料先筛掉主筛负荷降下来,或者换更大筛面的机型。场地紧的换高效筛,香蕉筛或者高频筛,同样筛面面积处理量高。筛网老破的,查筛框变形和张紧方式,筛框变形换筛网也白搭。

洗选段改造。洗不干净的,筒体加长或者喷淋分区控制,前段高压冲散、后段中压漂洗。通过量不够的,倾角调大、水压提高,调不过来并联一台洗矿机或者换更大型号。筒壁糊料的,加可拆卸刮壁链条或者调整喷淋角度直接冲刷筒壁。衬板螺栓老松的,改焊接压板固定方式。

磁选段改造。跑铁的,先查前面洗选脱泥做到位没有,泥膜裹着铁磁场再强也吸不牢。给矿浓度不稳的,前面浓缩或者脱水环节把浓度调稳。磁场强度不够的,换高场强磁系或者加一道扫选。大铁片砸滚筒的,磁选机前加除铁器保护。

脱水段改造。浓缩池跑浑的,加絮凝剂添加点、改进料方式为多点给料、装在线浊度计反馈控制加药量。压滤机能力不够的,增加滤板数量或者换更大过滤面积的机型。成品含水率高的,脱水筛换大筛面或者换高效脱水筛。

输送段改造。溜槽角度不够的加大角度,加装耐磨衬板减少粘料,转运点加缓冲挡板降低落差,头轮加清扫器防止回程带料。这些小改动能把输送段的故障停机时间压下来,等效产能就上去了。

除尘系统改造。效果衰减的,先查滤袋糊袋、脉冲阀故障、管道积灰。滤袋按压差换,别按固定周期一刀切。压缩空气含水含油的,储气罐和油水分离器定期排水,过滤器滤芯按周期换。抽风点风量分配不均的,各支管加调节阀按实测风速调。



改造中怎么利用现有设备

改造不是越新越好,现有设备能利用的尽量利用,省下的钱可以花在更关键的环节。

主机还能用、只是参数跟不上的,改参数或者换配件,不换整机。洗矿机筒体没磨穿、传动没问题的,加长筒体或者改喷淋系统就行,不必换整台。振动筛筛框没变形、振动电机没坏的,换筛面、调振幅频率就行。磁选机滚筒没磨损、磁系没退磁的,调转速和给矿浓度就行。

辅机通用性强的,能留就留。皮带机、给料机、水泵、风机这些通用设备,只要能力够、状态好,改造时保留。新购设备和现有设备的接口参数要核对,对不上的改接口件,别为了接口把整台设备换掉。

基础和厂房能利用的利用。新设备的外形尺寸和基础要求跟现有基础对不对得上,对不上的看能不能改基础或者选尺寸相近的机型。厂房高度、吊装空间、检修通道,改造前核一遍,新设备进不去或者装不下,方案就得调。

现有设备的剩余寿命要评估。磨损严重、故障频发、备件断供的设备,留着也是隐患,该换就换。状态还好、只是能力差一点的设备,改造后还能用几年,留着划算。评估的时候把维修记录和备件供应情况翻出来看。

改造方案怎么审,重点看什么

第一看诊断依据。方案里的窄口位置和短板判断,有没有运行数据支撑,还是拍脑袋定的。数据支撑的改造方案靠谱,拍脑袋的方案改错地方的概率大。

第二看改造顺序。方案是不是按先调参数、再改局部、最后全线重配的顺序排的,有没有一上来就建议换大设备的。跳过参数调整直接换设备的方案,钱花得多效果未必好。

第三看现有设备的利用。方案里现有设备保留多少、更换多少、为什么换,理由说清楚。能利用没利用、为了省事全换新的方案,投资浪费。

第四看停产安排。改造分几次停、每次停多久、停线期间渣子怎么处理,方案里写没写。停产损失算没算进改造成本。

第五看改造后的指标承诺。改造后产能达到多少、产品指标达到什么水平、能耗降多少,方案里有没有硬指标和考核方式。只承诺改造不承诺效果的方案,风险留给业主。

第六看接口和配套。改造设备跟现有设备的接口参数对不对得上,水系统和除尘系统容量够不够,电气控制能不能兼容。接口对不上,改造设备装上去也跑不顺。



改造完之后怎么巩固效果

改造完投产后,把改造前后的运行数据对比一遍,产能、产品指标、能耗、故障率,看改造效果达没达到方案承诺。没达到的,跟改造厂家一起分析原因,是方案问题还是操作问题,在质保期内解决的尽早解决。

改造后的操作参数形成标准,培训操作工。参数调整的逻辑、新设备的操作要点、常见故障的判断方法,教会班组,别让改造效果因为操作不当打了折扣。

改造部位的备件按实际磨损速率建库存。新换的设备或者部件,磨损规律跟老的未必一样,运行一段时间记录实际寿命,按实际数据定库存周期和数量。

运行数据继续记录,趋势线继续画。窄口会转移,今天改好了洗选段,明天可能卡在脱水段。监测习惯保持住,哪一段开始偏离正常区间,提前介入调整。

炉渣处理线升级改造,核心思路是先诊断再动手、按代价从小到大排方案、只改窄口段、尽量利用现有设备。这套路子走下来,改造投资和停产损失都能控住。如果你手头的线正打算改造,先把运行数据和渣样分析整理出来,做一份诊断报告,拿着报告找有炉渣线改造经验的厂家出方案,比直接问换什么设备靠谱。
